Спор о том, что должно было входить в состав обследования, обычно возникает уже после того, как акт подписан, а заказчик недоволен объёмом работ. Программа обследования — документ, который снимает этот спор заранее: в ней чёрным по белому зафиксировано, что именно будет проверено, какими методами и в каком объёме, и заказчик соглашается с этим до начала полевого этапа, а не после получения счёта. ГОСТ 31937-2024 закрепляет, когда программа нужна и что она обязана содержать.

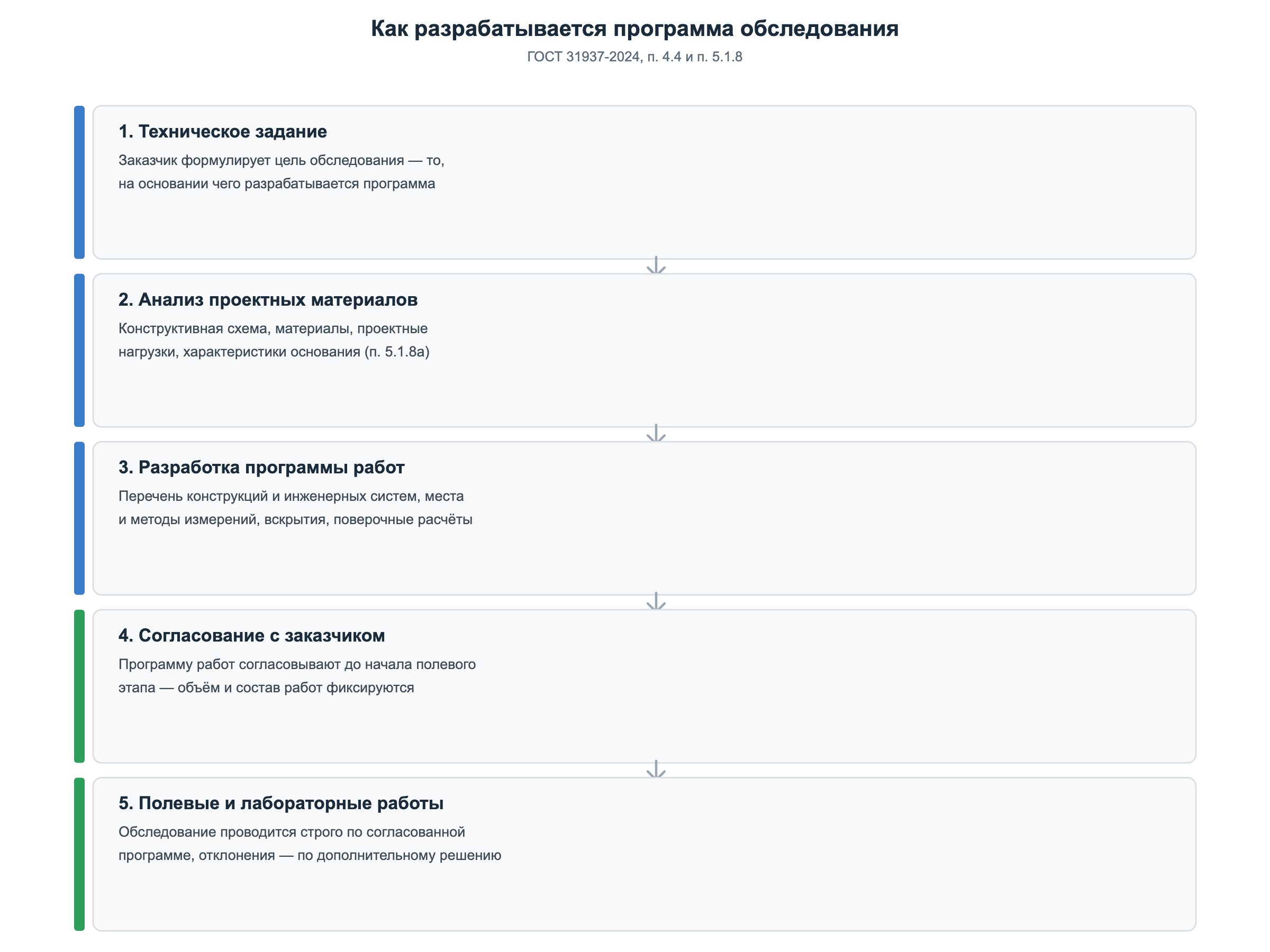

Когда программа обязательна
Согласно п. 4.4 ГОСТ 31937-2024, обследование проводится «в соответствии с техническим заданием и, при необходимости, в соответствии с предварительно разработанной на его основе программой работ, в которой определяют состав и объём работ». То есть формально программа требуется не для абсолютно любого обследования — для локального точечного осмотра техническое задание может быть достаточным. Но на практике программу стоит составлять всегда, если объект не сводится к одной конструкции: она защищает и исполнителя, и заказчика от разночтений в объёме, а при комплексном обследовании или подготовке к экспертизе без неё обычно не обойтись.
На основании чего разрабатывают программу
П. 5.1.8(а) стандарта требует, чтобы программа опиралась на анализ проектных материалов объекта: конструктивную схему, материалы конструкций, проектные нагрузки и характеристики основания. Это не формальность — без понимания проектной схемы невозможно обоснованно выбрать, какие узлы и элементы включать в выборку, а какие можно исключить как однотипные и малонагруженные.
Если проектная документация утрачена или её объём недостаточен (типичная ситуация для зданий старой застройки), это отдельно фиксируется в программе — с оговоркой, что часть характеристик будет установлена по факту в ходе обследования, а не принята по проекту.
Что обязательно должно быть в программе по ГОСТ 31937-2024
Пункт 5.1.8(б) прямо перечисляет обязательные составляющие:
- перечень строительных конструкций и элементов, подлежащих обследованию;
- перечень инженерного оборудования, электрических сетей и средств связи, если они входят в объём работ;
- места и методы инструментальных измерений и испытаний;
- места вскрытия конструкций и отбора проб материалов для лабораторных исследований;
- необходимость проведения инженерно-геологических изысканий;
- перечень необходимых поверочных расчётов.
Отсутствие любого из этих пунктов — формальное основание для замечаний экспертизы, если программа подаётся вместе с итоговым заключением как часть доказательной базы.
Практическая структура документа
На основе минимума, заданного стандартом, программу на практике оформляют по расширенной структуре:
- Основание для разработки — реквизиты технического задания и договора.
- Цели и задачи обследования — что должно быть установлено по итогам (категория технического состояния, причины дефектов, возможность реконструкции и так далее).
- Краткая характеристика объекта — по проектным материалам: конструктивная схема, год постройки, материалы, история эксплуатации.
- Состав и объём работ по конструктивным элементам — отдельно по фундаментам, стенам, перекрытиям, кровле, инженерным системам (если входят в объём).
- Методы и объём инструментального контроля — таблица: элемент → метод → нормативный документ → объём (число точек, участков, образцов).
- Места и объём вскрытий и отбора проб — с обоснованием количества, обычно со ссылкой на нормативный минимум для метода.
- Необходимость инженерно-геологических изысканий — да/нет, с обоснованием.
- Перечень поверочных расчётов — какие конструкции потребуют пересчёта с учётом фактического состояния.
- Требования безопасности — при работе на высоте, в стеснённых условиях, с остановкой или без остановки эксплуатации объекта.
- Сроки и этапы работ.
- Состав исполнителей — специалисты и их аттестация/допуски.
- Приложения — схема объекта с нанесёнными точками контроля и предполагаемыми местами вскрытий.
Пример фрагмента таблицы объёма работ
| Конструкция / элемент | Метод контроля | Нормативный документ | Объём |
|---|---|---|---|
| Несущие стены подвала (кладка) | Определение прочности кладки механическим методом | ГОСТ Р 24992 | 6 участков |
| Плиты перекрытия 1-го этажа | Контроль прочности бетона методом упругого отскока | ГОСТ 22690-2015 | 12 участков + 3 контрольных керна |
| Арматура плит перекрытия | Оценка коррозионного состояния | — | Картирование потенциалов по сетке 1×1 м на 2 участках |
| Несущие стены — трещины | Измерение ширины раскрытия, установка маяков | ГОСТ 31937-2024 | Все выявленные трещины шириной от 0,3 мм |
| Фундаменты | Визуальный осмотр, при необходимости — шурф | — | 2 шурфа в характерных зонах |
Такая таблица — не формальность для галочки, а основной рабочий инструмент программы: по ней впоследствии проверяют, выполнен ли согласованный объём полностью, и на неё же ссылаются, если заказчик после обследования просит дополнительно проверить то, что изначально в программу не входило — это уже дополнительные работы, а не часть исходного договора.
Согласование с заказчиком
Требование п. 4.4 — «программу работ согласовывают с заказчиком» — на практике самый недооценённый пункт. Согласованная программа фиксирует объём работ до начала полевого этапа и защищает обе стороны: исполнителя — от требований «доделать» то, что не было оговорено изначально, заказчика — от неожиданного расширения сметы в процессе. Изменения объёма после начала работ оформляют отдельным протоколом или дополнением к программе, а не задним числом в отчёте.
Типичные ошибки при составлении программы
- Объём измерений не обоснован нормативом — например, число участков контроля прочности бетона выбрано произвольно, а не по требованиям ГОСТ 22690-2015 или ГОСТ 18105 для минимальной достоверной выборки.
- Нет схемы точек контроля — только текстовое перечисление без привязки к чертежу, что затрудняет проверку полноты выполненных работ.
- Программа не согласована документально — устная договорённость об объёме работ не защищает ни одну из сторон при последующем споре.
- Не учтена потребность в инженерно-геологических изысканиях — особенно при подозрении на неравномерную осадку фундамента, где без данных о грунтах причину деформаций не установить.
- Программа скопирована с другого объекта без адаптации — типовые формулировки без учёта конкретной конструктивной схемы здания быстро вскрываются экспертизой.
Частые вопросы
Обязательна ли программа обследования по закону?
ГОСТ 31937-2024 требует её «при необходимости» — то есть не для каждого случая формально обязательна, но для комплексного обследования, объектов с историей аварийных повреждений или когда результат пойдёт в экспертизу, отсутствие программы почти всегда становится поводом для замечаний.
Чем программа обследования отличается от технического задания?
Техническое задание формулирует, чего хочет заказчик — конечную цель обследования. Программа — производный документ исполнителя, который переводит эту цель в конкретный перечень работ, методов и объёмов, и именно она согласовывается как основа для дальнейших действий.
Можно ли менять программу в процессе работ?
Да, если в процессе обследования обнаруживаются признаки, требующие расширения объёма — например, скрытые дефекты, не видимые на этапе разработки программы. Изменения оформляют дополнением к программе или отдельным протоколом, согласованным с заказчиком, а не вносят в неё задним числом.
Кто разрабатывает программу — заказчик или исполнитель?
Разрабатывает исполнитель обследования на основании технического задания заказчика, а согласовывает — заказчик. Это совместный процесс: исполнитель предлагает состав и объём работ, обоснованный нормативами и целью обследования, заказчик подтверждает, что это соответствует его задаче.
Нужны ли в программе точные адреса вскрытий заранее?
Желательно, но не всегда возможно — часть мест вскрытия определяют по факту, после визуального осмотра и первичных инструментальных измерений. В таком случае в программе фиксируют принцип выбора точек (например, «в зонах максимальной ширины раскрытия трещин» или «в местах с отклонением потенциала от нормы») вместо жёстких координат.
Что делать, если проектная документация на здание утрачена?
Это фиксируется в программе как отдельное условие — характеристики, которые обычно берут по проекту (класс бетона, диаметр и шаг арматуры), в этом случае устанавливаются инструментально в ходе самого обследования, и объём измерений для этого закладывают в программу заранее, а не добавляют по факту нехватки данных.
