Периодичность обследования зданий по ГОСТ 31937-2024: когда оно обязательно

Краткая выжимка (BLUF): Согласно новому ГОСТ 31937-2024 (введен с 1 мая 2024 года взамен ГОСТ 31937-2011), первое обследование технического состояния здания проводится не позднее чем через 2 года после ввода в эксплуатацию, а последующие — не реже одного раза в 10 лет (для объектов в неблагоприятных условиях — не реже одного раза в 5 лет). Однако при выявлении деформаций, изменении нагрузок или авариях по соседству обследование назначается внепланово и немедленно, независимо от даты последней проверки.

Собственники и службы эксплуатации часто вспоминают об обследовании только тогда, когда на фасаде раскрылась трещина, арендаторы жалуются на перекос окон, или инспекция государственного строительного надзора выписала предписание с внушительным штрафом. Между тем актуализированный межгосударственный стандарт ГОСТ 31937-2024 четко разграничивает плановые и внеочередные поводы для проведения экспертизы и прямо привязывает регламент контроля к категории технического состояния несущих конструкций.

Нормативные сроки и периодичность обследования по ГОСТ 31937-2024

Распространенное заблуждение — считать, что существует единый универсальный интервал «раз в 5 лет для всех без исключения объектов». Пункт 4.3 ГОСТ 31937-2024 устанавливает дифференцированные базовые сроки первичного и периодического контроля:

Тип объекта и условия эксплуатации Первое обследование после ввода Периодичность планового контроля Основание по ГОСТ 31937-2024
Здания в нормальных условиях (жилые, общественные, административные) Не позднее 2 лет Не реже 1 раза в 10 лет п. 4.3, общий регламент надежности
Объекты в неблагоприятных условиях (агрессивная среда, вибрация, сырость, сейсмика от 7 баллов) Не позднее 2 лет Не реже 1 раза в 5 лет п. 4.3, повышенный износ конструкций
Уникальные и высотные объекты (повышенный уровень ответственности КС-3) По специальному регламенту Постоянный мониторинг + обследование раз в 2–5 лет ГОСТ 31937-2024, раздел 6 (Мониторинг)
Конструкции в ограниченно работоспособном состоянии Вне графика По индивидуальной программе мониторинга п. 5.1.8, контроль до момента усиления
Категории технического состояния строительных конструкций по ГОСТ 31937-2024
Рис. 1. Четыре категории технического состояния несущих конструкций по ГОСТ 31937-2024: от нормативного до аварийного.

Зависимость периодичности от категории состояния конструкций

Сам факт, глубина и дата следующего выхода инженеров на объект вытекают из выводов, зафиксированных в предыдущем заключении. ГОСТ 31937-2024 выделяет 4 категории:

  • Нормативное техническое состояние: дефекты отсутствуют, эксплуатационные свойства в полном порядке. Следующий осмотр — строго по плановому графику.
  • Работоспособное состояние: имеются незначительные поверхностные дефекты, не снижающие несущую способность. Эксплуатация разрешена без ограничений, следующий срок назначается экспертной организацией с учетом условий среды.
  • Ограниченно работоспособное состояние: имеются дефекты, частично снижающие несущую способность, но угроза внезапного разрушения отсутствует. Плановый интервал отменяется: для здания разрабатывается программа обследования и усиления, устанавливается регулярный инструментальный контроль.
  • Аварийное состояние: потеря несущей способности, реальный риск обрушения. Вопрос о плановых сроках снимается — эксплуатация немедленно прекращается, люди эвакуируются, возводятся временные страховочные стойки и разрабатывается проект противоаварийных мер.

Если в вашем предыдущем документе эксперты присвоили категорию «ограниченно работоспособное» и указали срок повторного контроля через 12 месяцев — это не пожелание, а обязательное требование безопасности. Подробно правила оформления выводов описаны в статье про техническое заключение по результатам обследования.

6 внеплановых поводов для обследования: когда нельзя ждать графика

Существуют эксплуатационные события, при наступлении которых обследование назначается независимо от того, сколько месяцев назад завершилась предыдущая проверка:

  1. Появление прогрессирующих трещин и прогибов: раскрытие трещин в кирпичных стенах, блоках или железобетонных балках, наклон колонн, осадка углов фундамента. В таких ситуациях немедленно организуется мониторинг трещин с установкой маяков.
  2. Предстоящая реконструкция или капитальный ремонт: надстройка этажей, устройство антресолей, пробивка проемов в несущих стенах, замена кровли. Перед проектированием комплексное обследование строго обязательно для прохождения экспертизы.
  3. Увеличение постоянных или временных нагрузок: замена легких перегородок на тяжелые кирпичные, установка технологического оборудования, организация архива, склада или бассейна на существующем перекрытии.
  4. Строительство на прилегающей территории: рытье глубокого котлована, забивка свай или водопонижение ближе 30 метров от существующего здания требуют проведения превентивного обследования и геотехнического мониторинга зоны влияния.
  5. Последствия аварий и чрезвычайных ситуаций: пожар в здании или по соседству, замачивание грунтов при порыве магистрального водопровода, взрыв газа, сейсмические толчки.
  6. Истечение нормативного срока службы: для типовых зданий массовых серий обследование — единственный законный инструмент продления безопасной эксплуатации.

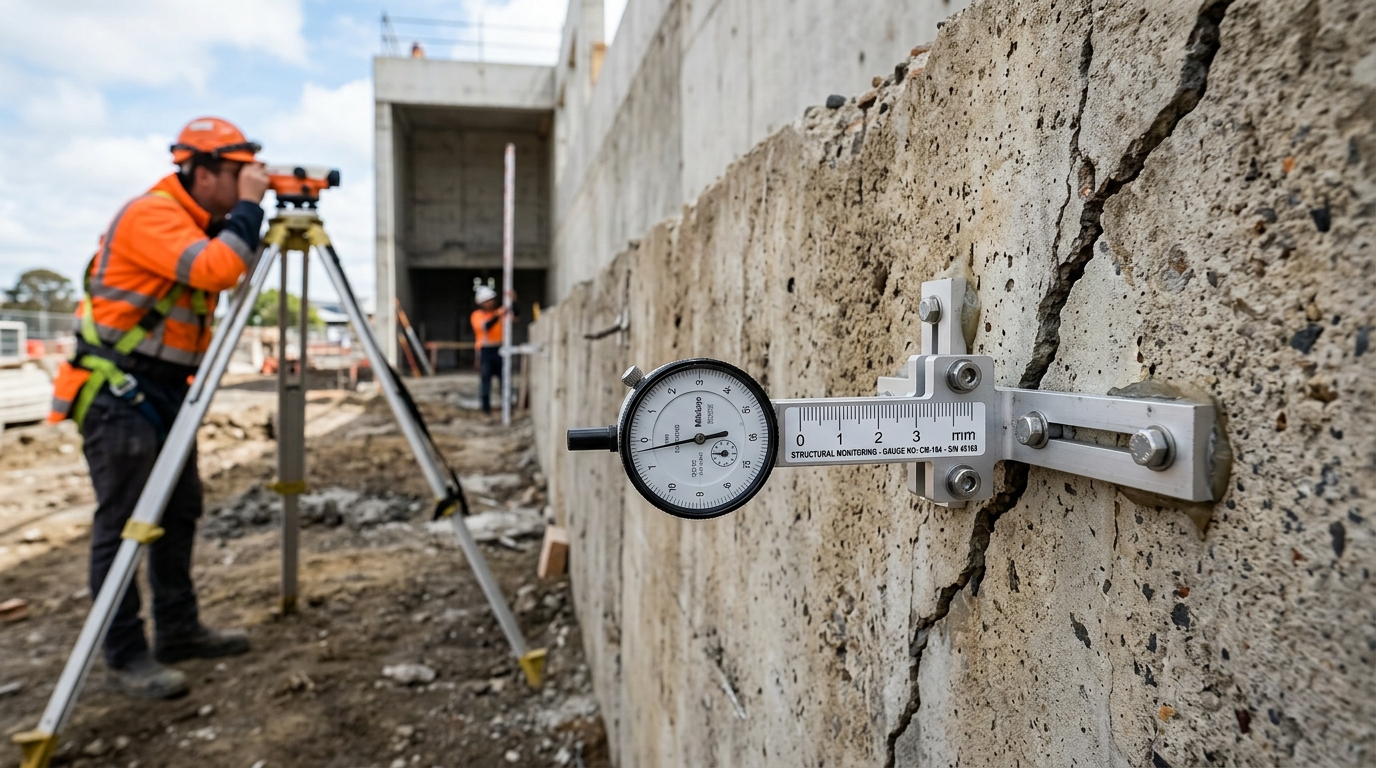

Инструментальный мониторинг трещин и осадок здания
Рис. 2. Инструментальное наблюдение за раскрытием трещины с фиксацией смещения берегов трещиномером часового типа и высотной съемкой осадочных марок.

Визуальное и детальное (инструментальное) обследование: разница в задачах

Частая ошибка заказчиков при согласовании ТЗ — попытка сэкономить и заказать только предварительное визуальное обследование там, где планируется реконструкция. Визуальный осмотр фиксирует видимые повреждения и позволяет составить предварительную дефектную ведомость здания, но он не дает физических характеристик материалов (прочности бетона на сжатие, шага и диаметра рабочей арматуры, фактической осадки).

Для проектных расчетов и прохождения государственной или негосударственной экспертизы требуется детальное инструментальное обследование с неразрушающим контролем (склерометрия, ультразвук, отрыв со скалыванием), отбором кернов и поверочными расчетами по СП 63.13330.

Чек-лист для главного инженера и собственника объекта

  • Проверьте дату ввода объекта: если со дня подписания акта ввода прошло более 2 лет, а первичного обследования не было — его необходимо провести в кратчайшие сроки.
  • Изучите архивные заключения: проверьте назначенную категорию состояния и наличие предписаний по мониторингу конструкций.
  • Зафиксируйте строительную активность по соседству: при появлении строительного забора или буровой техники рядом проведите фиксацию состояния своих конструкций до начала земляных работ (составление акта осмотра исключит споры о виновнике трещин).
  • Проверяйте допуски исполнителей: обследование имеют право выполнять только организации, состоящие в проектном или изыскательском СРО, с включением специалистов в Национальный реестр (НРС).

Часто задаваемые вопросы (FAQ)

Обязательно ли обследование здания через 2 года после постройки?

Да, согласно п. 4.3 ГОСТ 31937-2024, первое обследование технического состояния должно проводиться не позднее двух лет после ввода объекта в эксплуатацию. Это необходимо для выявления скрытых строительных дефектов и неравномерных осадок в период активной приработки конструкций.

Чем грозит собственнику отсутствие планового обследования?

При проверках органами Госстройнадзора или МЧС отсутствие обязательного заключения влечет административный штраф по ст. 9.5.2 КоАП РФ, а в случае аварии или причинения вреда третьим лицам — прямую гражданскую и уголовную ответственность руководства предприятия.

Можно ли продлить срок эксплуатации здания без обследования?

Нет. По истечении нормативного срока службы (для железобетонных и кирпичных зданий — обычно от 50 до 100 лет) продление ресурса возможно исключительно на основании комплексного обследования с поверочными расчетами несущей способности.

Нужно ли обследование при перепланировке помещений?

Если перепланировка затрагивает несущие стены, колонны, балки или увеличивает нагрузку на перекрытия (например, стяжка пола увеличенной толщины, тяжелое торговое оборудование), техническое обследование с расчетом несущей способности является обязательным требованием для согласования проекта.
